โครงการโซลาร์ฟาร์มชุมชนเป็นอีกประเด็นที่ผู้พัฒนาพลังงานสะอาด เจ้าของที่ดิน และผู้รับเหมา EPC ควรติดตาม หลังพบรายการเผยแพร่ “ระเบียบคณะกรรมการกำกับกิจการพลังงาน ว่าด้วยการจัดหาไฟฟ้าจากโครงการโซลาร์ฟาร์มชุมชน (Community-based Solar Power Generation Project) พ.ศ. 2569” ในราชกิจจานุเบกษา วันที่ 22 กันยายน 2569 เล่ม 143 ตอนพิเศษ 230 ง หน้า 1 ตาม รายการประกาศของราชกิจจานุเบกษา
การเตรียมเข้าร่วมโครงการควรเริ่มจากความพร้อมของผู้ยื่น ที่ดิน เงินทุน และระบบไฟฟ้า ควบคู่กับการติดตามประกาศรับซื้อและกำหนดการจากหน่วยงานที่รับผิดชอบ เพราะการเผยแพร่ระเบียบกับการเปิดรับคำเสนอขายไฟฟ้าเป็นคนละขั้นตอน
สถานะข้อมูล: บทความนี้รวบรวมจากอินโฟกราฟิกประกอบ 16 ภาพและรายการประกาศทางการที่ตรวจสอบได้ รายละเอียดจากภาพยังไม่ได้ตรวจเทียบกับระเบียบฉบับเต็ม จึงควรตรวจสอบข้อความ เงื่อนไข และกำหนดการในระเบียบและประกาศรับซื้อฉบับจริงก่อนนำไปใช้ยื่นโครงการ
โซลาร์ฟาร์มชุมชนคือโครงการแบบใด
ตามข้อมูลในอินโฟกราฟิก โครงการนี้เป็นโรงไฟฟ้าพลังงานแสงอาทิตย์แบบติดตั้งบนพื้นดิน มีกรอบรับซื้อไฟฟ้ารวมไม่เกิน 1,500 เมกะวัตต์ โดยมีการไฟฟ้านครหลวง (กฟน.) และการไฟฟ้าส่วนภูมิภาค (กฟภ.) เป็นผู้รับซื้อไฟฟ้าตามพื้นที่และเงื่อนไขที่เกี่ยวข้อง
ผู้ที่สนใจควรประเมินพื้นที่ก่อสร้างและความเป็นไปได้ในการเชื่อมต่อระบบจำหน่ายตั้งแต่ต้น ส่วนการติดตั้งโซลาร์เซลล์บนหลังคาบ้านมีโครงการและหลักเกณฑ์เฉพาะที่ต้องตรวจสอบแยกกัน

สาระสำคัญ 6 หมวดตามภาพสรุป
หมวด 1 บททั่วไป
อธิบายกรอบโครงการ นิยาม และหน่วยงานที่เกี่ยวข้อง เพื่อให้ผู้เข้าร่วมเข้าใจขอบเขตการจัดหาไฟฟ้า

หมวด 2 การยื่นคำเสนอขายไฟฟ้า
เน้นคุณสมบัติผู้ยื่น เอกสารประกอบ พื้นที่ตั้ง สิทธิในที่ดิน และความพร้อมของโครงการ ก่อนยื่นต่อการไฟฟ้าที่เกี่ยวข้อง

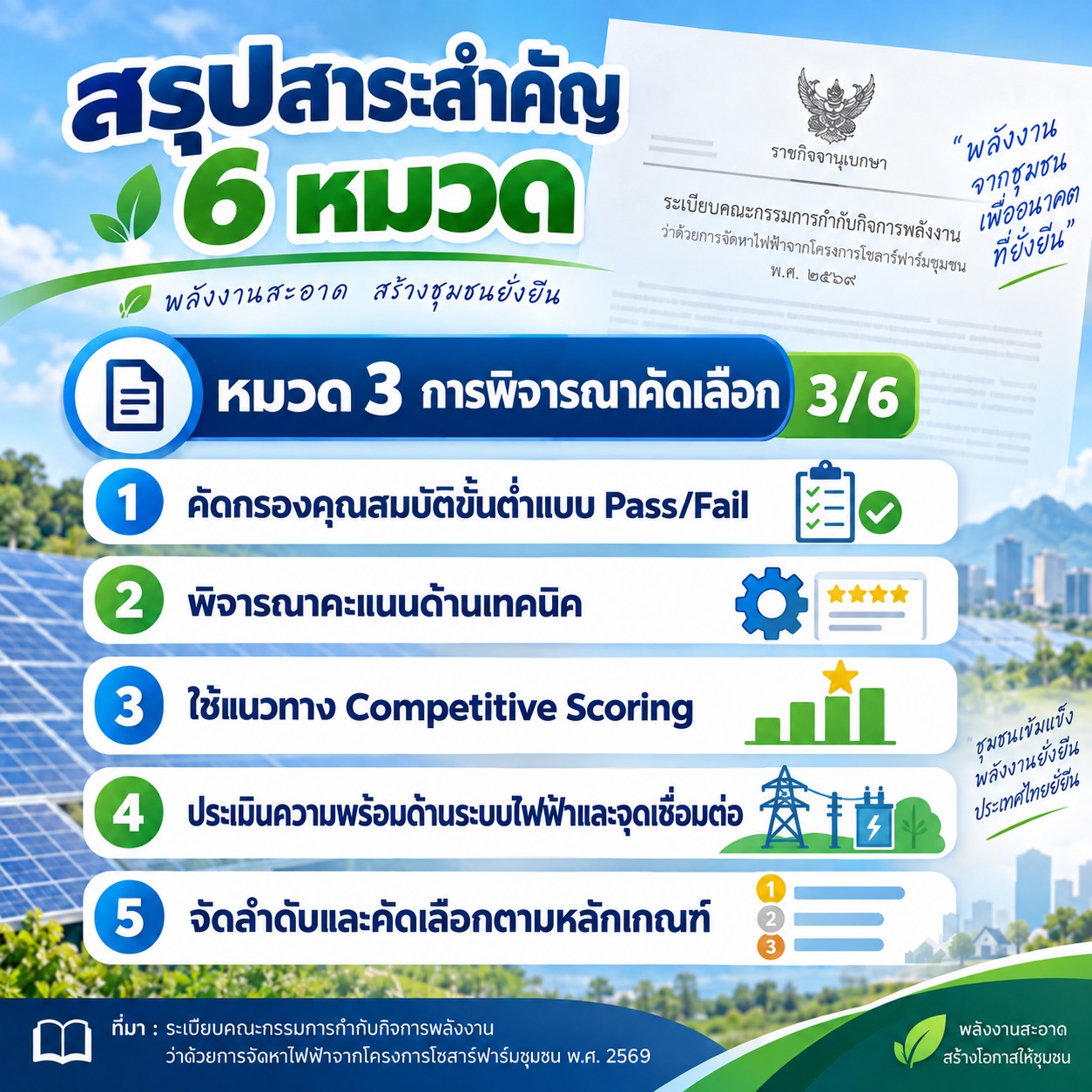

หมวด 3 การพิจารณาคัดเลือก
ภาพสรุประบุการตรวจคุณสมบัติขั้นต่ำแบบผ่านหรือไม่ผ่าน และการพิจารณาคะแนนด้านเทคนิคในแนวทาง Competitive Scoring ผู้ยื่นควรติดตามรายละเอียดเกณฑ์คะแนนและหลักฐานจากประกาศที่ใช้รับสมัครโดยตรง

หมวด 4 หลักประกันและสัญญาซื้อขายไฟฟ้า
ครอบคลุมการวางหลักประกัน การทำสัญญา และกรอบดำเนินโครงการ ผู้พัฒนาควรตรวจเงื่อนไขการคืนหรือเรียกหลักประกัน รวมถึงผลกรณีดำเนินงานล่าช้า

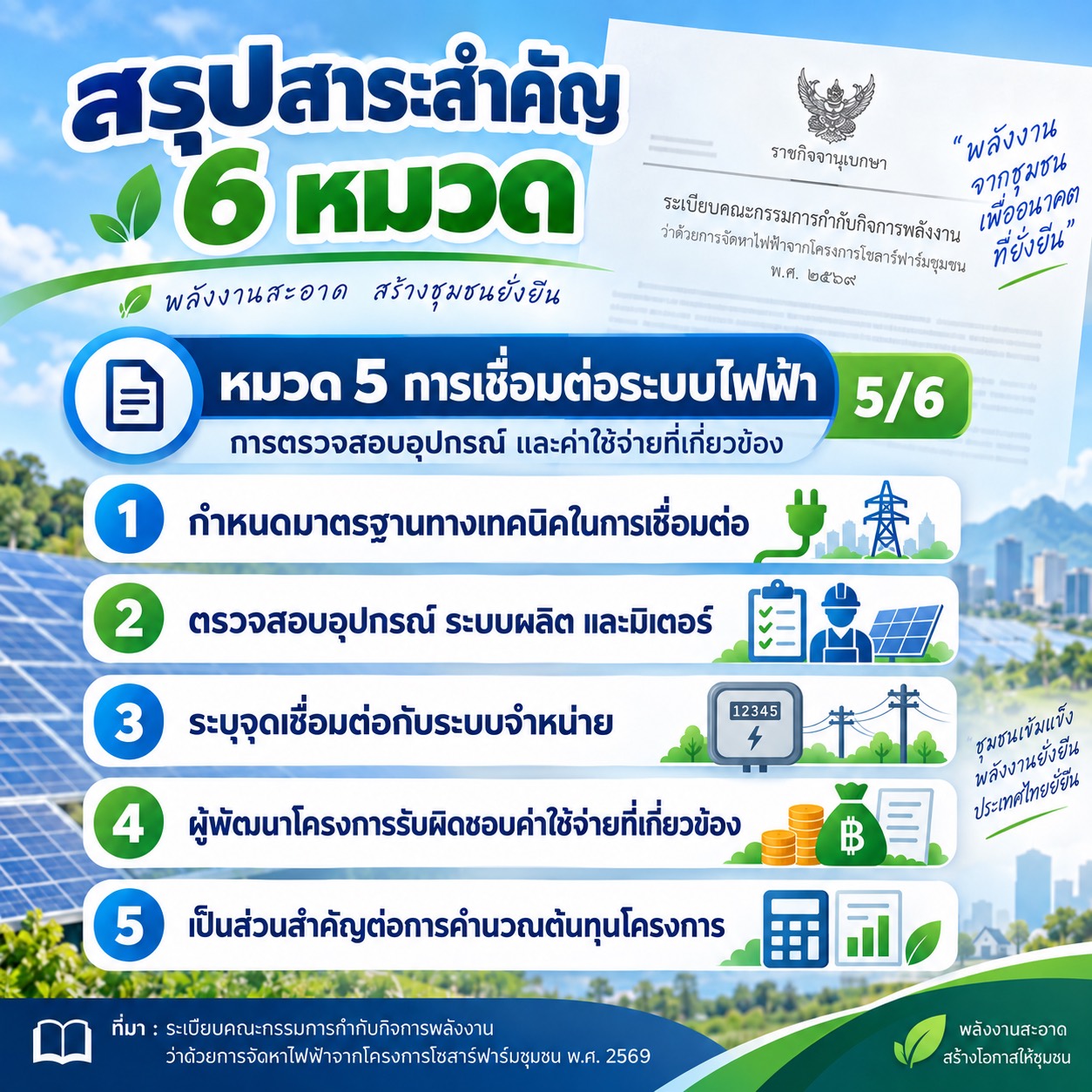

หมวด 5 การเชื่อมต่อระบบไฟฟ้า การตรวจสอบอุปกรณ์ และค่าใช้จ่ายที่เกี่ยวข้อง
เป็นประเด็นสำคัญต่อแบบวิศวกรรมและงบประมาณ ต้องพิจารณาจุดเชื่อมต่อ ระบบป้องกัน มิเตอร์ และข้อกำหนดของการไฟฟ้า

หมวด 6 เบ็ดเตล็ด
ภาพสรุปกล่าวถึงแนวทางการปฏิบัติและการดำเนินการของหน่วยงานตามอำนาจหน้าที่ ส่วนรายละเอียดการตีความต้องยึดข้อความในระเบียบฉบับจริง

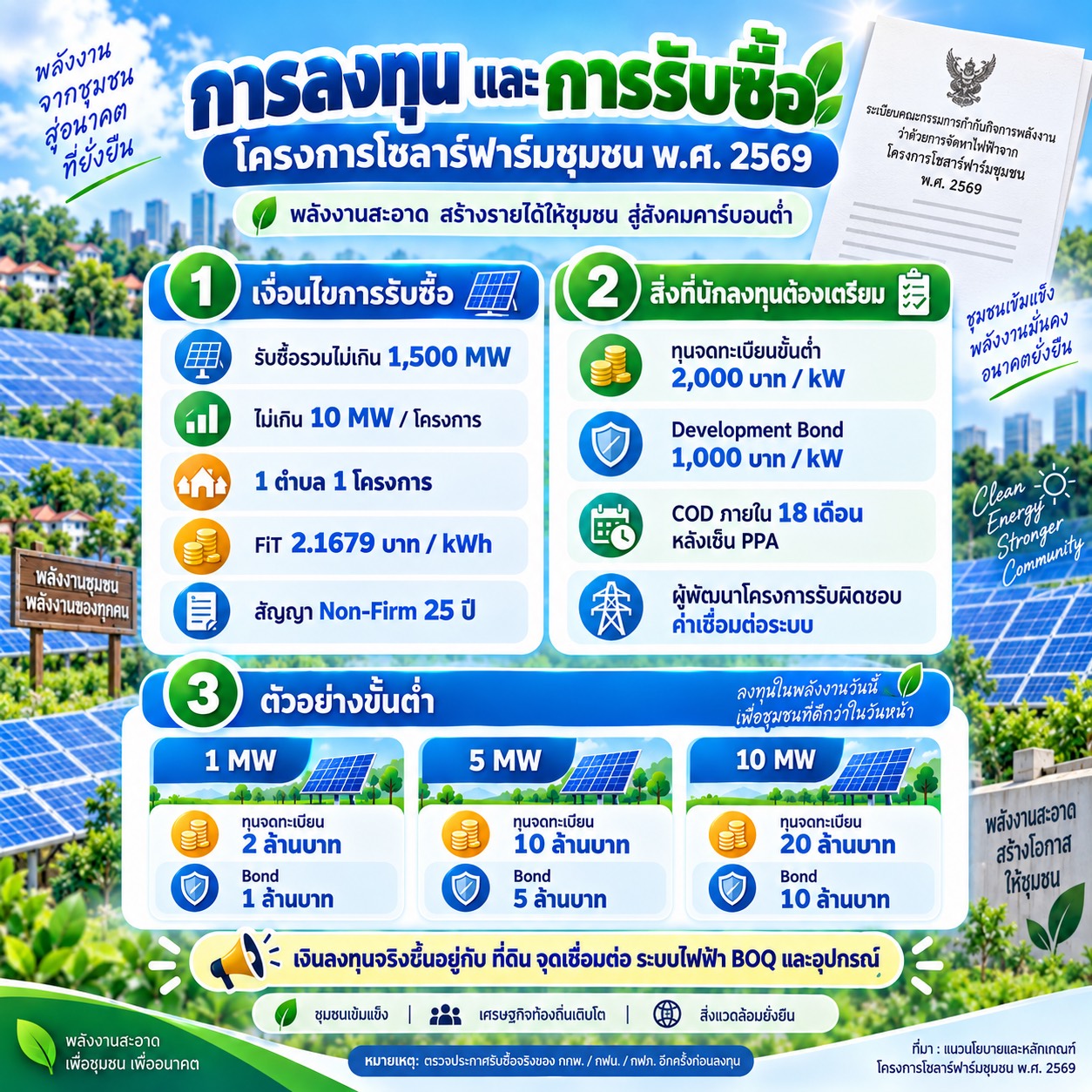

ตัวเลขสำคัญด้านการลงทุนและการรับซื้อไฟฟ้า
ตารางนี้ถอดข้อมูลจากอินโฟกราฟิก ยังไม่ใช่การยืนยันข้อกำหนดทั้งหมดจากระเบียบฉบับเต็ม
| รายการ | ข้อมูลที่ระบุในภาพ |
|---|---|
| ปริมาณรับซื้อรวม | ไม่เกิน 1,500 MW |
| ขนาดต่อโครงการ | ไม่เกิน 10 MW |
| แนวทางเชิงพื้นที่ | 1 ตำบล 1 โครงการ |
| อัตรารับซื้อ FiT | 2.1679 บาทต่อ kWh |
| รูปแบบและระยะเวลาสัญญา | Non-Firm 25 ปี |
| ทุนจดทะเบียนขั้นต่ำ | 2,000 บาทต่อ kW |
| หลักประกัน Development Bond | 1,000 บาทต่อ kW |
| กรอบเริ่มจ่ายไฟฟ้า | ภายใน 18 เดือนหลังลงนาม PPA ตามข้อความในภาพ |
ก่อนใช้ตัวเลขเหล่านี้จัดทำเอกสาร ควรตรวจสอบฐานกำลังไฟฟ้าที่ใช้คำนวณทุนและหลักประกัน รวมถึงนิยามวันกำหนดจ่ายไฟฟ้าเชิงพาณิชย์ (SCOD) และวันเริ่มจ่ายไฟฟ้าเชิงพาณิชย์จริง (COD) ให้ตรงกับประกาศและสัญญา
หากคำนวณตามอัตราในภาพ โดยใช้ 1 MW เท่ากับ 1,000 kW จะได้ตัวอย่างดังนี้
| ขนาดที่ใช้คำนวณ | ทุนจดทะเบียนตามอัตราในภาพ | หลักประกันตามอัตราในภาพ |
|---|---|---|
| 1 MW | 2 ล้านบาท | 1 ล้านบาท |
| 5 MW | 10 ล้านบาท | 5 ล้านบาท |
| 10 MW | 20 ล้านบาท | 10 ล้านบาท |
ทุนจดทะเบียนและหลักประกันเป็นคนละรายการกับงบก่อสร้างทั้งหมด งบประมาณโครงการยังต้องพิจารณาที่ดิน งานโยธา อุปกรณ์ ระบบเชื่อมต่อ การขออนุญาต และการดูแลรักษาตลอดอายุใช้งาน

เจ้าของโครงการควรเตรียมอะไร
ประเด็นจากภาพประกอบที่ควรเตรียมตรวจสอบมี 5 ด้าน ได้แก่ สถานะนิติบุคคลและวัตถุประสงค์เกี่ยวกับกิจการไฟฟ้า สิทธิในที่ดิน ความพร้อมทางการเงิน ความพร้อมด้านเทคนิค และหลักประกันตามเงื่อนไขโครงการ
ในทางปฏิบัติ ควรรวบรวมหนังสือรับรองนิติบุคคล เอกสารสิทธิหรือสัญญาที่เกี่ยวข้องกับการใช้ที่ดิน แผนที่และพิกัดพื้นที่ พร้อมตรวจสอบผังเมือง ทางเข้าออก และข้อจำกัดของพื้นที่ จากนั้นประสานการไฟฟ้าเพื่อประเมินจุดเชื่อมต่อและค่าใช้จ่ายที่อาจเกิดขึ้น
การมีที่ดินพร้อมเพียงอย่างเดียวยังไม่เพียงพอสำหรับตัดสินความเป็นไปได้ของโครงการ ต้องนำผลสำรวจพื้นที่และข้อมูลระบบไฟฟ้ามาประกอบการออกแบบและจัดทำงบประมาณด้วย


EPC คืออะไร และมีบทบาทอย่างไร
EPC ย่อมาจาก Engineering, Procurement and Construction หมายถึงงานออกแบบวิศวกรรม จัดหาอุปกรณ์ และก่อสร้าง โดยเจ้าของโครงการกับผู้รับเหมา EPC ควรกำหนดหน้าที่และขอบเขตความรับผิดชอบไว้ในสัญญาให้ชัดเจน

งานวิศวกรรมที่ควรเตรียม
รายการต่อไปนี้เป็นแนวทางเตรียมงานและคัดเลือกผู้รับเหมา ไม่ใช่การยืนยันว่าทุกรายการเป็นคุณสมบัติบังคับตามระเบียบใหม่
- มีทีมวิศวกรและผู้รับรองแบบที่เหมาะสมกับประเภทงาน
- จัดทำผังโครงการ (Plant Layout) และแผนผังระบบไฟฟ้าเส้นเดียว (Single Line Diagram: SLD)
- ประเมินกำลังติดตั้งและพลังงานที่คาดว่าจะผลิตได้ พร้อมระบุสมมติฐาน
- จัดทำบัญชีปริมาณงานและราคา (BOQ) รวมขอบเขตงานเชื่อมต่อระบบไฟฟ้า
- เสนออุปกรณ์พร้อมข้อมูลมาตรฐาน การรับประกัน และข้อกำหนดการไฟฟ้าที่เกี่ยวข้อง
- วางแผนควบคุมคุณภาพ ทดสอบระบบ และส่งมอบเอกสารหลังติดตั้ง

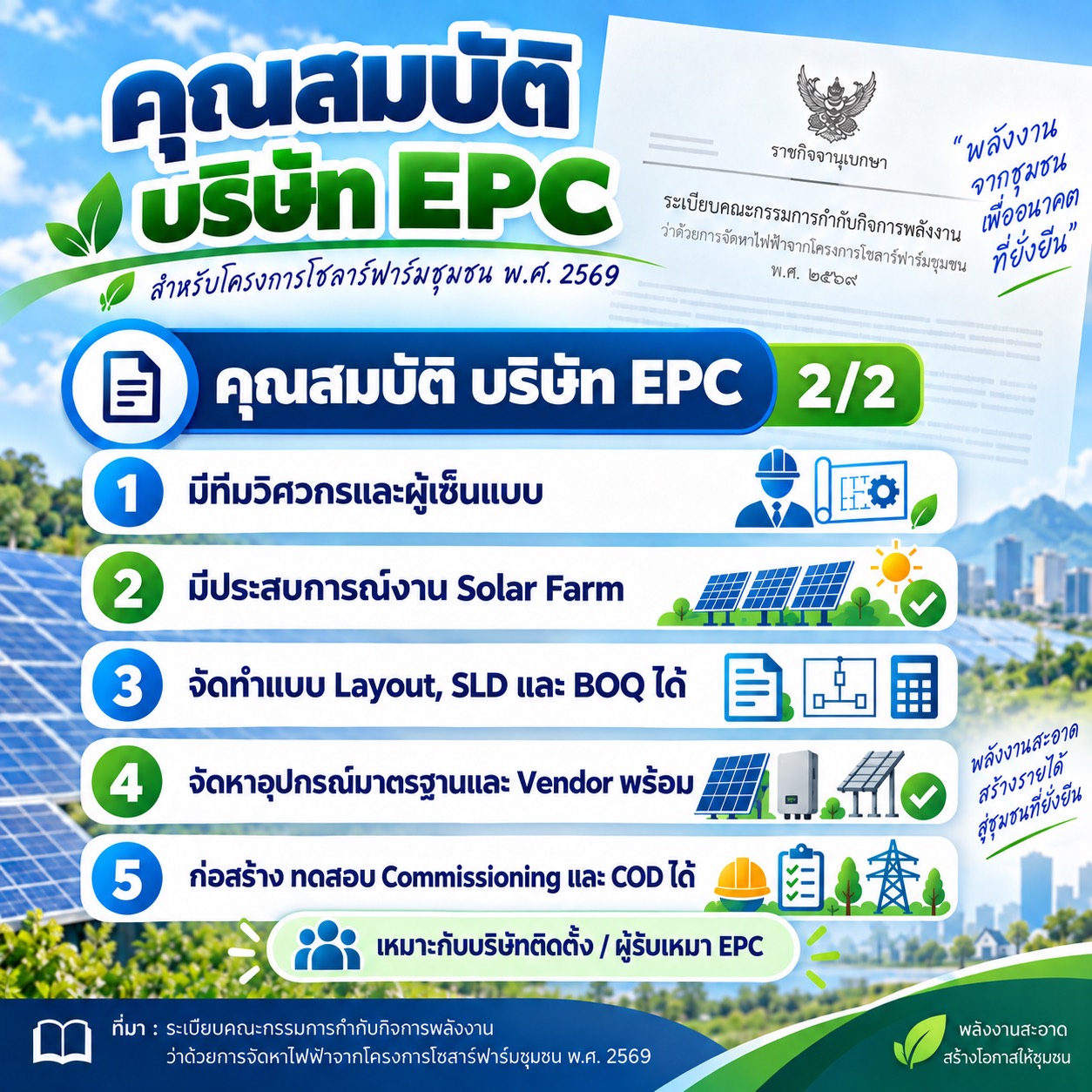

แนวทางพิจารณาบริษัท EPC
ควรพิจารณาประสบการณ์โครงการที่ตรวจสอบได้ ทีมงาน ความครบถ้วนของแบบและราคา เงื่อนไขรับประกัน ตลอดจนความสามารถในการประสานงานและส่งมอบระบบตามขอบเขตสัญญา

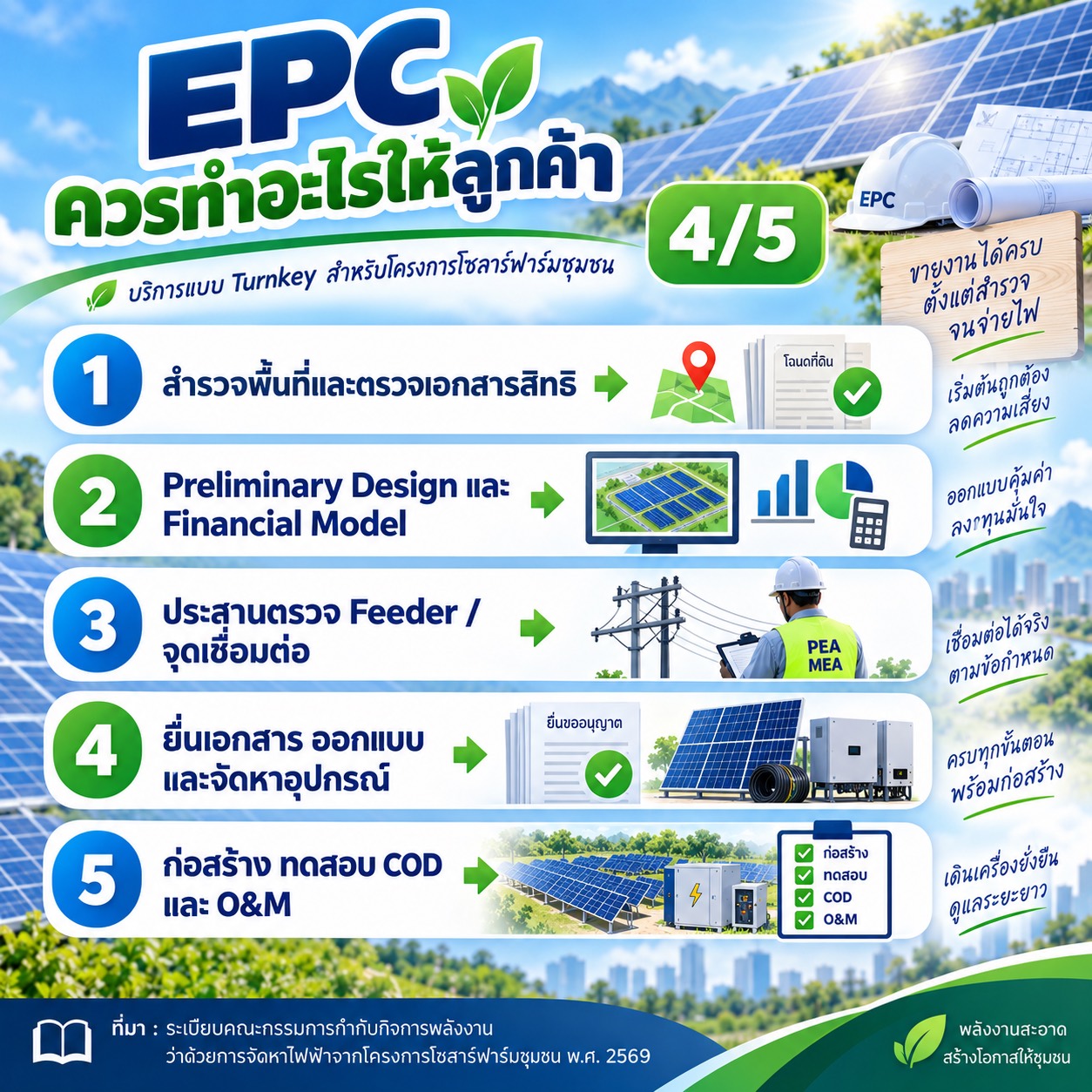

บริการตั้งแต่สำรวจจนถึงดูแลระบบ
บริการก่อนก่อสร้างอาจรวมการสำรวจพื้นที่ ออกแบบเบื้องต้น ประสานจุดเชื่อมต่อ และช่วยจัดเตรียมเอกสาร ส่วนงานเดินระบบและบำรุงรักษา (O&M) ควรระบุขอบเขต ระยะเวลา และค่าบริการแยกให้ชัดเจน ไม่ควรถือว่ารวมอยู่ในสัญญา EPC ทุกฉบับโดยอัตโนมัติ

เช็กลิสต์ก่อนเดินหน้าโครงการ
- อ่านระเบียบฉบับเต็มและประกาศรับซื้อฉบับที่ใช้กับรอบสมัคร
- ตรวจรายชื่อพื้นที่ ขนาดที่รับซื้อ และกำหนดการยื่นเอกสาร
- ตรวจคุณสมบัติผู้ยื่นและสิทธิการใช้ที่ดินให้ครบถ้วน
- ประเมินศักยภาพจุดเชื่อมต่อกับการไฟฟ้าที่รับผิดชอบ
- จัดทำแบบเบื้องต้น งบประมาณ และแผนเงินทุนที่รวมค่าใช้จ่ายสำคัญ
- ตรวจฐานคำนวณทุนจดทะเบียน หลักประกัน และเงื่อนไขสัญญา
- เลือก EPC พร้อมกำหนดขอบเขตงาน การทดสอบ การรับประกัน และแผนส่งมอบ

ผู้สนใจสามารถเริ่มจากรวบรวมข้อมูลพื้นที่และเอกสารโครงการ พร้อมติดตามประกาศจาก สำนักงาน กกพ. และการไฟฟ้าที่เกี่ยวข้อง เพื่อให้การออกแบบและเตรียมเงินทุนสอดคล้องกับเงื่อนไขที่ใช้จริง
ข้อมูลอ้างอิงและภาพประกอบ: รายการประกาศราชกิจจานุเบกษา วันที่ 22 กันยายน 2569 และอินโฟกราฟิกโซลาร์ฟาร์มชุมชน 16 ภาพ ภาพประกอบเป็นสื่อสรุปเพื่อความเข้าใจ ไม่ใช้แทนข้อความในระเบียบหรือประกาศรับซื้อ
